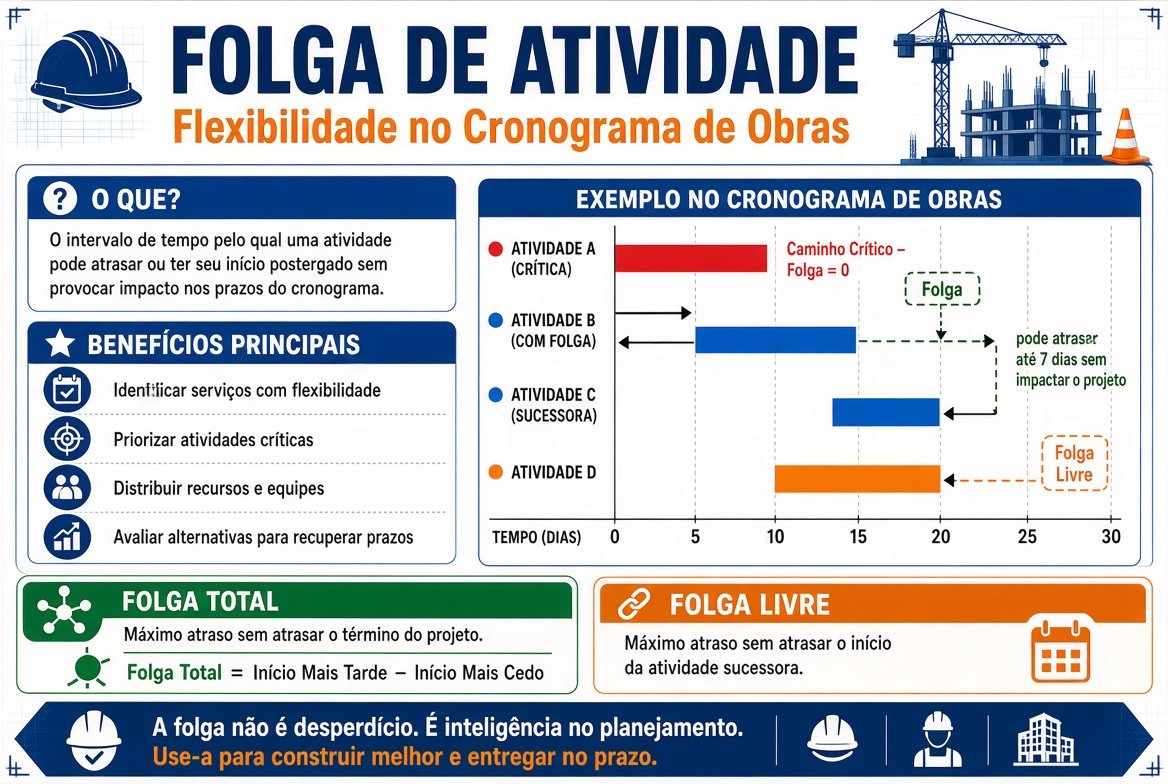

Folga de atividade
O que é folga de atividade?
A folga de atividade é o tempo disponível para atrasar uma atividade ou postergar seu início sem ultrapassar determinado limite de prazo estabelecido no planejamento. Na construção civil, esse conceito é utilizado para identificar a flexibilidade existente entre as atividades de um cronograma e avaliar as consequências de alterações nas datas de execução.
Em uma obra, nem todos os serviços precisam começar ou terminar exatamente nas datas inicialmente previstas para que o empreendimento seja concluído no prazo. Algumas atividades possuem margem de tempo que permite absorver pequenos atrasos, desde que sejam respeitadas as relações de dependência e os limites definidos no cronograma.
Por outro lado, atividades sem folga total normalmente pertencem ao caminho crítico. Nesses casos, qualquer atraso que não seja compensado por outras medidas pode comprometer a data prevista para a conclusão da obra.
A folga não deve ser interpretada como tempo ocioso que pode ser utilizado indiscriminadamente. Ela representa uma margem calculada a partir da programação das atividades e precisa ser analisada considerando as demais etapas, os recursos disponíveis e os compromissos assumidos para a execução do empreendimento.
Para que serve a folga de atividade no planejamento de obras?
A análise das folgas ajuda o responsável pelo planejamento a compreender quais atividades possuem flexibilidade e quais exigem acompanhamento mais rigoroso. Essa informação é importante para organizar a execução, distribuir recursos e tomar decisões diante de imprevistos.
Entre as principais aplicações estão:
- Identificação de atividades críticas: reconhecer os serviços que possuem pouca ou nenhuma margem de atraso.
- Priorização de recursos: direcionar equipes e equipamentos para atividades cuja demora pode comprometer o cronograma.
- Reorganização dos serviços: avaliar possibilidades de alterar datas de execução sem afetar imediatamente a conclusão do empreendimento.
- Gestão de imprevistos: utilizar as margens disponíveis para absorver atrasos pontuais, quando isso for tecnicamente viável.
- Controle de prazos: acompanhar o consumo das folgas e identificar situações que possam tornar uma atividade crítica.
- Análise de alternativas: estudar mudanças de sequência, mobilização de equipes e outras medidas para manter o prazo planejado.
Quais são os tipos de folga de atividade?
Na análise de redes de atividades, existem diferentes tipos de folga. Os mais utilizados no planejamento de obras são a folga total e a folga livre. Embora estejam relacionados, eles representam margens diferentes e não devem ser confundidos.
Folga total
A folga total é o tempo pelo qual uma atividade pode atrasar em relação à sua programação mais cedo sem comprometer a data final prevista para o projeto, considerando a rede de atividades e as restrições adotadas no cálculo.
Uma atividade pode ter folga total positiva mesmo que seu atraso afete o início mais cedo de uma atividade sucessora. Isso acontece porque a sucessora pode possuir margem suficiente para absorver o deslocamento sem alterar a data final do empreendimento.
Folga livre
A folga livre é o tempo pelo qual uma atividade pode atrasar sem alterar o início mais cedo de qualquer atividade sucessora imediata, respeitando as relações de dependência do cronograma.
Essa medida é especialmente útil quando se deseja avaliar a flexibilidade de uma atividade sem deslocar as datas mais cedo previstas para os serviços que dependem dela.
Diferença entre folga total e folga livre
A principal diferença está no efeito que o atraso pode produzir. A folga total considera o limite da data final do projeto, enquanto a folga livre considera o início mais cedo das atividades sucessoras imediatas.
Por isso, a folga livre de uma atividade não pode ser maior que sua folga total quando ambas são calculadas de forma consistente na mesma rede de planejamento. Em determinadas situações, a folga livre é zero, mesmo quando a atividade ainda possui folga total.
Como calcular a folga de atividade?
O cálculo das folgas normalmente é realizado por meio da análise das datas mais cedo e mais tarde de início e término das atividades. Essas datas são determinadas a partir das durações, das relações de dependência e das restrições consideradas no cronograma.
Para uma atividade com duração definida, as fórmulas usuais são:
Folga total:
Folga total = Início mais tarde − Início mais cedo
Também é possível calcular a folga total utilizando as datas de término:
Folga total = Término mais tarde − Término mais cedo
Folga livre:
Folga livre = Início mais cedo da sucessora − Término mais cedo da atividade
A fórmula simplificada da folga livre apresentada acima pressupõe uma relação término-início, sem defasagem adicional. Em redes com diferentes tipos de dependência, defasagens ou calendários, o cálculo deve considerar as regras específicas de cada ligação.
Para evitar interpretações incorretas, é importante utilizar a mesma convenção de contagem do tempo e considerar as restrições do cronograma. Em planejamentos com vários sucessores, a folga livre é determinada pelo limite mais restritivo entre as atividades sucessoras imediatas.
Exemplo de cálculo da folga de atividade
Considere uma obra na qual a instalação de tubulações possui duração de três dias. De acordo com o cronograma, essa atividade pode começar no dia 5 e terminar no dia 8, considerando uma contagem de tempo em que o término corresponde ao instante final da duração.
O planejamento indica que o início mais tarde permitido para a atividade é o dia 7 e que seu término mais tarde é o dia 10. Assim, a folga total é calculada da seguinte forma:
Folga total = 7 − 5 = 2 dias
Isso significa que a atividade possui dois dias de folga total. Dentro das condições consideradas no cálculo, ela pode sofrer um deslocamento de até dois dias sem alterar a data final prevista para a obra.
Agora, considere que a atividade sucessora pode começar no dia 8, enquanto o término mais cedo da instalação das tubulações ocorre no dia 8. Nesse caso:
Folga livre = 8 − 8 = 0 dia
Apesar de possuir dois dias de folga total, a atividade não possui folga livre. Qualquer atraso em sua conclusão deslocará o início mais cedo da sucessora, ainda que esse deslocamento possa ser absorvido pela margem disponível no restante do cronograma.
O exemplo é ilustrativo. Em um cronograma real, as datas devem ser calculadas conforme o calendário de trabalho, as relações de dependência e as restrições específicas da obra.
Qual é a relação entre folga de atividade e caminho crítico?
O caminho crítico corresponde à sequência de atividades que determina a duração mínima do projeto, considerando a lógica e as condições da rede de planejamento. Em um cronograma convencional, sem restrições adicionais que alterem essa interpretação, as atividades críticas apresentam folga total igual a zero.
As atividades com folga total positiva possuem alguma margem de flexibilidade em relação à data final planejada. Entretanto, essa margem pode diminuir à medida que a obra avança e os atrasos são acumulados.
Uma atividade que inicialmente possui folga pode se tornar crítica quando sua duração aumenta ou quando atrasos em atividades anteriores consomem a margem disponível. Por isso, o caminho crítico e as folgas precisam ser reavaliados durante as atualizações do cronograma.
É importante lembrar que uma atividade com folga não deve ser considerada irrelevante. Seu atraso pode afetar equipes, equipamentos, custos indiretos, compromissos de fornecimento ou outras condições operacionais, mesmo que não altere imediatamente a data final da obra.
Como utilizar as folgas para controlar os prazos da obra?
O acompanhamento das folgas deve fazer parte da rotina de controle do cronograma. Além de verificar se uma atividade está atrasada, é necessário avaliar quanto de sua margem disponível já foi consumido e quais consequências esse atraso pode provocar.
Algumas práticas recomendadas são:
- Atualizar regularmente as datas reais de início e término das atividades.
- Comparar o cronograma atualizado com a linha de base do cronograma.
- Monitorar as atividades com folga total reduzida ou igual a zero.
- Avaliar se o atraso de uma atividade desloca as atividades sucessoras.
- Revisar a sequência de execução quando houver alternativas tecnicamente viáveis.
- Evitar consumir folgas sem considerar os impactos sobre custos, recursos e outras frentes de trabalho.
Quando os atrasos comprometem a programação, pode ser necessário elaborar uma reprogramação de obra, redistribuindo recursos, revendo sequências ou adotando outras medidas para recuperar o prazo.
Folga de atividade no planejamento com o Orçamentador
O controle das folgas depende de um cronograma estruturado, com atividades bem definidas, durações estimadas e relações de dependência coerentes. Um orçamento organizado por etapas também contribui para identificar os serviços que precisam ser planejados e acompanhados durante a execução.
Com o Orçamentador, você pode elaborar orçamentos de obras, organizar os serviços por etapas e estruturar os custos com insumos e composições. Conheça o aplicativo e utilize essas informações como apoio à preparação do planejamento e ao controle dos serviços da sua obra.
