Linha de base do cronograma

Em resumo
A linha de base do cronograma é a versão aprovada do planejamento de prazos de uma obra, utilizada como referência para acompanhar e avaliar o andamento da execução. Ela registra as datas previstas de início e término das atividades, suas durações e as relações de dependência estabelecidas no planejamento. Durante a obra, a comparação entre a linha de base e o cronograma atualizado permite identificar atrasos, antecipações e desvios de prazo, contribuindo para o controle da execução e para a tomada de decisões. Sua utilização também auxilia na análise de impactos decorrentes de alterações no escopo, imprevistos e mudanças nas condições de trabalho.

O que é a linha de base do cronograma?

A linha de base do cronograma é a versão do planejamento de prazos aprovada para servir como referência durante a execução de uma obra. Ela registra como as atividades foram programadas originalmente, incluindo datas de início e término, durações previstas, sequência de execução e relações de dependência entre os serviços.

Na construção civil, a linha de base permite comparar o planejamento estabelecido com o andamento real dos trabalhos. Dessa forma, o responsável pela obra consegue verificar se as atividades estão sendo executadas conforme o previsto, identificar desvios e avaliar os efeitos dos atrasos sobre as etapas seguintes e sobre a data planejada para a conclusão do empreendimento.

Ao contrário de um cronograma que é atualizado constantemente para refletir a situação atual da obra, a linha de base deve ser preservada como registro do planejamento aprovado. Caso seja necessário revisar os prazos, a versão original continua sendo uma referência importante para analisar o desempenho e documentar as mudanças realizadas.

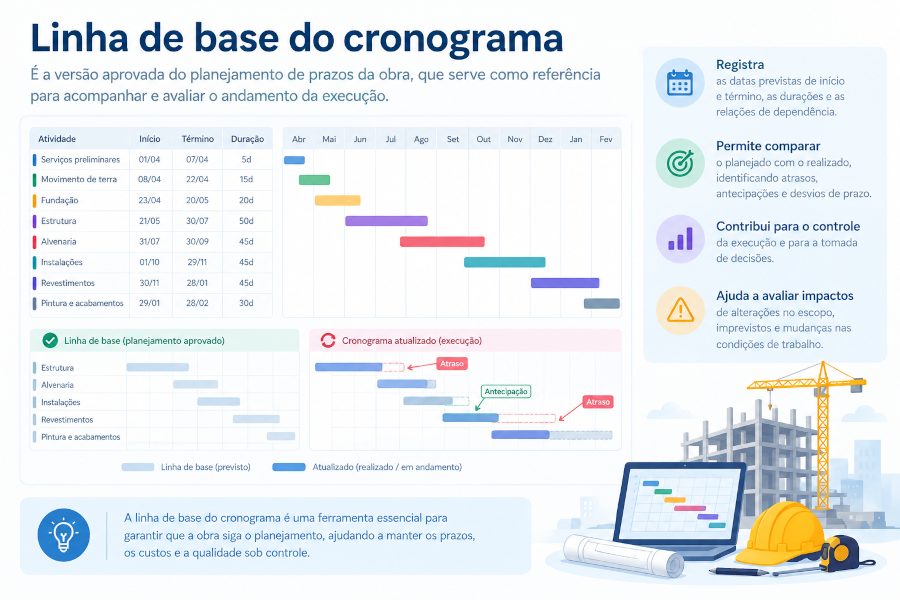

Infográfico da Linha de base do cronograma
Durante a obra, a comparação entre a linha de base e o cronograma atualizado permite identificar atrasos, antecipações e desvios de prazo, contribuindo para o controle da execução e para a tomada de decisões.

Para que serve a linha de base do cronograma?

A principal finalidade da linha de base é estabelecer um parâmetro objetivo para o controle dos prazos. Sem uma referência previamente definida, torna-se mais difícil determinar se a execução está adiantada, atrasada ou dentro do planejamento original.

Entre suas principais aplicações estão:

  • Controle de prazos: comparar as datas planejadas com as datas efetivas de execução das atividades.
  • Identificação de atrasos: verificar quais serviços estão fora do prazo e avaliar suas consequências para o cronograma geral.
  • Análise de desempenho: medir a diferença entre o planejamento aprovado e o progresso alcançado.
  • Tomada de decisões: apoiar medidas corretivas, como reforço de equipes, reorganização dos serviços e alteração de estratégias de execução.
  • Gestão de mudanças: registrar os impactos de alterações de projeto, mudanças de escopo e ocorrências que afetem os prazos.
  • Comunicação e prestação de contas: apresentar uma referência documentada para reuniões de acompanhamento, relatórios e análises contratuais.

Como estabelecer uma linha de base do cronograma?

A linha de base deve ser definida depois que o planejamento tiver sido suficientemente desenvolvido, revisado e aprovado pelos responsáveis. Para isso, é necessário conhecer o escopo da obra, as atividades que serão executadas, os recursos disponíveis e as condições previstas para a realização dos serviços.

O processo normalmente envolve as seguintes etapas:

  1. Definir o escopo: identificar os serviços, as etapas e as entregas que compõem a obra.
  2. Estruturar as atividades: dividir o empreendimento em atividades que possam ser programadas e acompanhadas.
  3. Estimar as durações: calcular o tempo necessário para cada atividade, considerando quantitativos, produtividade, equipes, equipamentos e condições de execução.
  4. Estabelecer as dependências: determinar quais atividades precisam ser concluídas ou iniciadas antes que outras possam avançar.
  5. Definir o calendário: considerar dias úteis, jornadas de trabalho, feriados, restrições de acesso e outras condições relevantes.
  6. Verificar o cronograma: analisar a sequência dos serviços, os conflitos de recursos, o caminho crítico e a viabilidade da data final.
  7. Aprovar e registrar a referência: documentar a versão aprovada, suas datas e os critérios utilizados no planejamento.

Quando o acompanhamento também envolve custos, a linha de base pode incluir a distribuição dos valores planejados ao longo do tempo. Isso permite utilizar o cronograma como referência para análises físico-financeiras, desde que os critérios de medição e apropriação dos custos estejam claramente definidos.

Qual é a diferença entre linha de base e cronograma atualizado?

A linha de base e o cronograma atualizado são complementares, mas possuem funções diferentes. A primeira representa o planejamento aprovado que será utilizado como referência; o segundo reflete a situação mais recente das atividades, incorporando o progresso real, as previsões atualizadas e as mudanças identificadas durante a execução.

Aspecto Linha de base Cronograma atualizado
Finalidade Servir de referência para o controle Representar a situação atual e as previsões futuras
Datas Datas do planejamento aprovado Datas reais e previsões revisadas
Atualização Preservada como referência histórica Atualizada conforme o andamento da obra
Uso principal Identificar desvios em relação ao plano Orientar a execução e as próximas atividades

Uma atualização do cronograma não deve apagar automaticamente a referência original. Se a cada atraso o planejamento inicial for substituído sem manter o histórico, a obra poderá parecer estar sempre dentro do prazo, mesmo quando houver desvios relevantes em relação ao compromisso original.

Exemplo de linha de base em uma obra

Considere uma obra em que a execução da fundação foi planejada para começar em 1º de março e terminar em 20 de março. A estrutura foi programada para iniciar em 21 de março e terminar em 30 de abril, respeitando a sequência técnica dos serviços.

Durante a execução, dificuldades no fornecimento de materiais atrasam a conclusão da fundação para 27 de março. O cronograma atualizado deverá refletir essa ocorrência e avaliar quando a estrutura poderá começar, considerando as condições reais e as demais restrições do empreendimento.

A linha de base, entretanto, continua registrando a conclusão da fundação em 20 de março. A comparação entre as duas versões evidencia o atraso de sete dias e permite avaliar se ele afeta a data final da obra ou se pode ser absorvido pelas folgas existentes no cronograma.

Esse exemplo demonstra que identificar um desvio não significa necessariamente concluir que a obra inteira terminará atrasada. É preciso analisar as relações de dependência, o caminho crítico e as possibilidades de recuperação do prazo.

Linha de base, caminho crítico e Curva S

A linha de base está diretamente relacionada a outras ferramentas de planejamento e controle de obras. O caminho crítico permite identificar a sequência de atividades que determina a duração mínima do cronograma, considerando as relações de dependência e as durações adotadas. Quando uma atividade crítica sofre atraso, pode haver impacto direto na data final do empreendimento.

A Curva S de avanço da obra, por sua vez, pode utilizar a linha de base para representar a evolução acumulada prevista e compará-la com o avanço realizado. Enquanto o cronograma permite analisar datas e atividades específicas, a Curva S oferece uma visão consolidada do progresso físico ou financeiro ao longo do tempo.

O uso conjunto dessas ferramentas facilita a identificação de desvios, a compreensão de suas causas e a definição de medidas corretivas adequadas.

Quando a linha de base deve ser revisada?

A linha de base deve ser preservada durante o acompanhamento normal da obra. Entretanto, mudanças significativas e formalmente aprovadas podem justificar a criação de uma nova linha de base, conforme os procedimentos de gestão adotados e as exigências contratuais.

Entre as situações que podem motivar uma revisão estão:

  • Alterações relevantes no escopo ou nos projetos executivos.
  • Modificações contratuais que afetem os prazos de execução.
  • Eventos extraordinários que justifiquem uma reavaliação formal do planejamento.
  • Mudanças aprovadas na estratégia de execução ou no sequenciamento dos serviços.

A revisão deve ser documentada, com registro dos motivos, das aprovações e das diferenças em relação à versão anterior. Sempre que possível, é importante manter o histórico das linhas de base para que a análise do desempenho original não seja perdida.

É importante distinguir a revisão formal da linha de base da simples atualização do cronograma. Registrar um atraso ou alterar uma previsão futura não significa, por si só, que o planejamento original deva ser substituído.

Como o orçamento contribui para o planejamento do cronograma?

Um planejamento consistente depende de informações confiáveis sobre os serviços, os quantitativos, os custos e os recursos necessários para executar a obra. O orçamento fornece uma base para identificar os principais serviços e estimar os recursos envolvidos, enquanto as informações de produtividade e as condições de execução ajudam a definir as durações das atividades.

Com o Orçamentador, você pode elaborar orçamentos, organizar os serviços por etapas e trabalhar com composições e insumos para estruturar os custos do empreendimento. Conheça o aplicativo e utilize essas informações como apoio à preparação do planejamento e ao controle da sua obra.
