Custo do concreto armado: como calcular e controlar os custos de fôrmas, armaduras e concretagem

Orçamentador · 28/10/2026 · 13 min de leitura
Em resumo
O custo do concreto armado vai muito além do preço do concreto por metro cúbico. Fôrmas, escoramento, aço, corte e montagem das armaduras, lançamento, adensamento, cura, equipamentos, perdas e produtividade da equipe influenciam diretamente o valor final da estrutura. Veja como organizar a composição dos custos, identificar os principais fatores de variação e melhorar a estimativa de pilares, vigas, lajes e fundações.

Em um orçamento de estrutura de concreto armado, é comum que a atenção se concentre no preço do concreto usinado e do aço. Esses materiais representam parcelas importantes do custo, mas não explicam sozinhos quanto será necessário investir para executar pilares, vigas, lajes e fundações.

Uma estrutura aparentemente simples pode exigir grande quantidade de fôrmas, escoramentos, cortes, dobras, montagem de armaduras, movimentação de materiais e mão de obra especializada. Além disso, a geometria dos elementos, a altura de trabalho, a sequência executiva e as condições de acesso podem alterar significativamente a produtividade.

Por isso, estimar o custo do concreto armado exige analisar o sistema estrutural como um conjunto de serviços interdependentes. O objetivo deste artigo é mostrar como organizar essa estimativa, compreender as principais fontes de custo e identificar oportunidades de melhoria sem comprometer a segurança ou a qualidade da estrutura.

Uma distinção importante

O custo de 1 m³ de concreto fornecido não é o mesmo que o custo de 1 m³ de estrutura de concreto armado executada. O segundo pode envolver aço, fôrmas, escoramento, montagem, lançamento, adensamento, cura e outros recursos, conforme o escopo considerado.

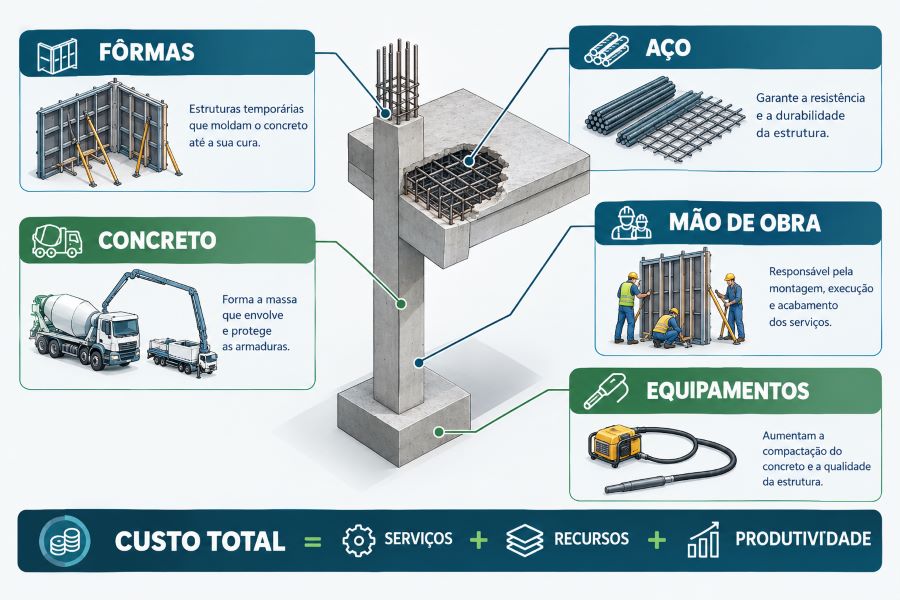

1. Quais serviços formam o custo de uma estrutura de concreto armado?

O primeiro passo é decompor a estrutura em serviços mensuráveis. Essa organização permite identificar o que está incluído no orçamento e evita que determinados custos sejam esquecidos ou contabilizados duas vezes.

Fôrmas e escoramento

Painéis, madeira ou sistemas industrializados, travamentos, escoras, montagem, desforma, limpeza e reaproveitamento, conforme a solução adotada.

Armaduras de aço

Aço especificado em projeto, corte, dobra, montagem, amarração, espaçadores e movimentação das peças.

Concreto

Fornecimento ou produção, transporte, lançamento, adensamento, acabamento aplicável, cura e controle tecnológico, conforme o escopo.

Mão de obra e equipamentos

Equipe de carpintaria, armadores, profissionais da concretagem, equipamentos de movimentação, bombas e vibradores quando necessários.

Nem todo orçamento precisa apresentar cada atividade em uma linha separada. A forma de agrupar os serviços depende do nível de detalhamento, da metodologia de medição e das responsabilidades contratuais. O essencial é manter clareza sobre os itens incluídos em cada composição.

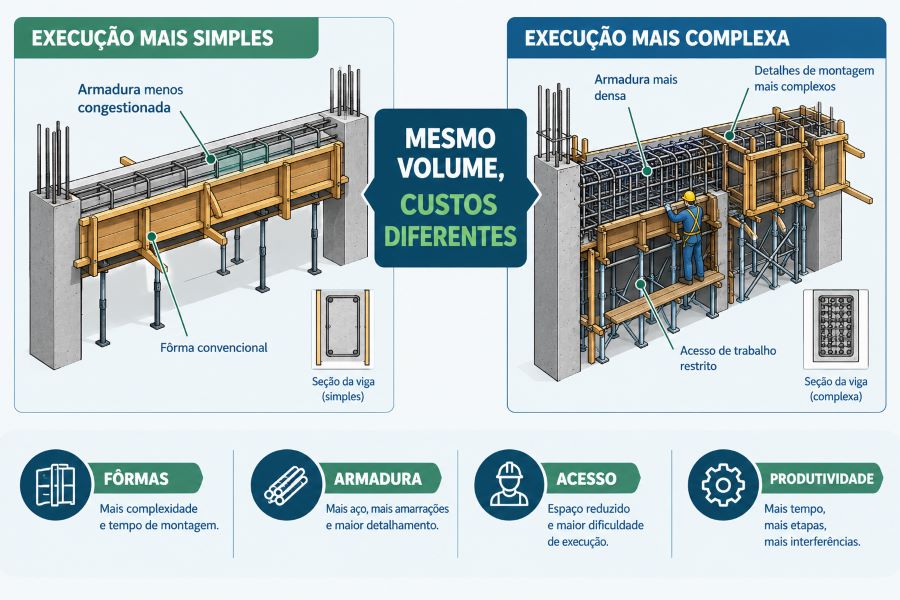

2. Por que o custo por metro cúbico pode enganar?

O metro cúbico é uma unidade natural para medir o volume de concreto, mas não representa sozinho a complexidade de execução da estrutura.

Considere dois elementos com o mesmo volume de concreto. Um pode ter geometria simples, poucas interferências e acesso fácil. O outro pode apresentar muitas armaduras, seções estreitas, grande altura ou necessidade de bombeamento e escoramento especial. Mesmo com volumes semelhantes, o consumo de mão de obra e os custos de execução podem ser diferentes.

Fator Possível efeito sobre o custo
Geometria dos elementos Altera a área de fôrmas, o detalhamento e a facilidade de montagem.
Taxa de armadura Influencia o consumo de aço, o tempo de montagem e a dificuldade de concretagem.
Altura e acesso Podem exigir equipamentos, sistemas de segurança e movimentação adicional.
Repetitividade Elementos repetidos podem favorecer padronização e reaproveitamento das fôrmas.
Logística da concretagem Distâncias, acesso de caminhões, bombeamento e continuidade do lançamento afetam a operação.
Ritmo da obra Interrupções, falta de materiais e equipes mal dimensionadas podem reduzir a produtividade.

Por esse motivo, índices médios de custo por metro cúbico podem ser úteis para estudos preliminares, mas precisam ser usados com cautela. Para um orçamento executivo, o ideal é levantar os quantitativos e avaliar os serviços de acordo com a estrutura efetivamente projetada.

3. Fôrmas: uma parcela que merece atenção especial

As fôrmas definem a geometria do concreto durante a execução e precisam resistir às ações previstas na fase de concretagem. Seu custo depende tanto do material empregado quanto da área de contato, do sistema de montagem, do escoramento, da mão de obra e da possibilidade de reaproveitamento.

Em pilares, vigas e bordas de lajes, a área de fôrmas não cresce necessariamente na mesma proporção que o volume de concreto. Elementos esbeltos ou com muitas faces podem apresentar uma relação elevada entre área de fôrma e volume.

Como estimar a área de fôrmas

O levantamento deve considerar as superfícies que efetivamente precisam ser moldadas, conforme o projeto e o método executivo. A medição deve respeitar as regras da composição de custos adotada e não presumir que toda face geométrica será necessariamente uma superfície de fôrma.

Para ilustrar, imagine uma viga retangular com 5,00 m de comprimento, 0,20 m de largura e 0,50 m de altura. Se forem consideradas duas faces laterais e a face inferior, sem incluir as extremidades, a área geométrica de contato será:

Área de fôrma das faces consideradas

A = (2 × altura + largura) × comprimento

A = (2 × 0,50 + 0,20) × 5,00

A = 6,00 m²

Esse resultado representa apenas a área geométrica das três faces consideradas. O quantitativo final depende dos detalhes de apoio, encontros com pilares, método de execução e critérios de medição. A quantidade de material a comprar também pode diferir da área de contato por causa do sistema de fôrmas e do seu reaproveitamento.

O efeito do reaproveitamento

Um sistema de fôrmas utilizado várias vezes pode diluir seu custo de aquisição ao longo dos ciclos de uso. Entretanto, o reaproveitamento não deve ser tratado como ilimitado: desgaste, cortes, limpeza, reparos, perdas e alterações geométricas reduzem a quantidade de utilizações efetivas.

Além disso, a economia com material pode ser anulada se a montagem e a desmontagem forem lentas ou se o sistema não se adaptar à geometria da estrutura. O orçamento deve considerar o método de execução previsto, e não apenas a quantidade teórica de painéis.

4. Armaduras: o custo não termina no preço do quilo de aço

O aço é normalmente quantificado a partir do projeto estrutural, com a identificação dos diâmetros, comprimentos, formatos e quantidades das barras. O levantamento precisa observar os detalhes de ancoragem, emendas, ganchos, dobras e demais especificações do projeto.

Depois de estimada a massa de aço, é necessário avaliar o que está incluído no custo do serviço. Dependendo da composição e do fornecimento, podem existir custos de corte, dobra, montagem, amarração, espaçadores, transporte interno e perdas de processamento.

Atenção ao escopo

Antes de acrescentar percentuais genéricos para perdas ou mão de obra, confira se esses componentes já estão contemplados na composição utilizada. Aplicar um adicional sem verificar a base de cálculo pode provocar dupla contagem.

Taxa de armadura e produtividade

A taxa de armadura, expressa frequentemente em quilogramas de aço por metro cúbico de concreto, pode ajudar a caracterizar a estrutura e comparar estimativas preliminares. Ela não substitui o levantamento do projeto, pois elementos com a mesma taxa podem apresentar diferentes dificuldades de montagem.

Uma região com barras muito próximas, muitos estribos, emendas ou grande concentração de armadura pode demandar mais tempo de montagem e dificultar a passagem e o adensamento do concreto. O efeito deve ser avaliado pela equipe técnica, sem alterar o detalhamento estrutural apenas para reduzir custos.

5. Concretagem: volume, logística e ritmo de execução

O custo da concretagem depende da especificação do concreto e do modo como ele será recebido, transportado, lançado, adensado e curado. O fornecimento por central dosadora, por exemplo, pode envolver condições comerciais relacionadas ao volume, à distância, ao tempo de operação e aos equipamentos utilizados.

Em obras com acesso restrito, pavimentos elevados ou grandes distâncias de transporte interno, o bombeamento e a movimentação podem representar parcelas importantes do custo. Também é necessário considerar a programação do lançamento, a disponibilidade da equipe e a continuidade operacional.

Interrupções podem aumentar o tempo improdutivo e gerar custos adicionais. Já uma programação adequada pode melhorar o aproveitamento da equipe e dos equipamentos, desde que respeite os procedimentos técnicos, as condições do concreto e os requisitos de qualidade.

Perdas e volume de concreto

O volume geométrico da estrutura deve ser levantado a partir do projeto. A quantidade a contratar pode exigir ajustes justificados por condições reais de execução, tolerâncias, logística e critérios de fornecimento. Não é recomendável aplicar automaticamente um percentual de perda sem compreender o que ele pretende cobrir.

O controle deve comparar o volume previsto com o volume efetivamente recebido e aplicado, investigando diferenças relevantes. Entre as possíveis causas estão erros de levantamento, alterações de projeto, sobras operacionais, divergências de medição e perdas durante o lançamento.

6. Produtividade: como o tempo da equipe afeta o custo

Uma composição de custos associa recursos e quantidades à execução de uma unidade de serviço. Para a mão de obra, o coeficiente de consumo indica quanto tempo de trabalho é previsto para produzir essa unidade, conforme a unidade e a metodologia da composição.

Se uma equipe precisa de mais horas para executar a mesma quantidade de serviço do que o previsto, o custo de mão de obra tende a aumentar. A diferença pode decorrer das condições reais da obra, da experiência da equipe, da logística, das interferências ou de premissas de produtividade que não correspondem à situação observada.

Na análise de serviços de concreto armado, vale acompanhar separadamente atividades como montagem de fôrmas, armação, concretagem e desforma. Isso ajuda a identificar onde a produção está abaixo do esperado, em vez de atribuir todo o desvio ao custo global da estrutura.

Exemplo de impacto da produtividade

Imagine que uma atividade tenha custo previsto de mão de obra de R$ 4.000 para determinada quantidade de serviço. Se a execução exigir 20% mais horas de trabalho, mantendo-se a mesma equipe e o mesmo custo por hora, o custo de mão de obra dessa atividade poderá chegar a R$ 4.800.

Diferença: R$ 800, ou 20% acima do custo de mão de obra previsto. O exemplo isola o efeito da produtividade e não representa o acréscimo de 20% no custo total da estrutura.

Esse tipo de análise é útil para o controle da obra, desde que os registros de produção, as horas trabalhadas e as quantidades executadas sejam consistentes e comparáveis.

7. Exemplo de composição do custo de uma estrutura

Para visualizar como os componentes se relacionam, considere um cenário meramente didático de uma estrutura com custos diretos estimados conforme a tabela abaixo. Os valores não são referências de mercado e não devem ser utilizados para contratar ou precificar uma obra real.

Componente Custo ilustrativo Participação
Fôrmas e escoramento R$ 18.000 30%
Armaduras R$ 20.000 33,3%
Concreto e fornecimento R$ 12.000 20%
Mão de obra e equipamentos complementares R$ 10.000 16,7%
Total de custos diretos considerados R$ 60.000 100%

Nesse exemplo, o aço representa aproximadamente um terço do custo direto considerado, mas fôrmas e escoramento também têm participação expressiva. Uma tentativa de economizar olhando apenas o preço do concreto deixaria de avaliar outras parcelas importantes.

Essa distribuição não deve ser generalizada. A participação de cada componente varia conforme o projeto, a solução estrutural, os preços locais, a produtividade, o método executivo e os itens incluídos na composição.

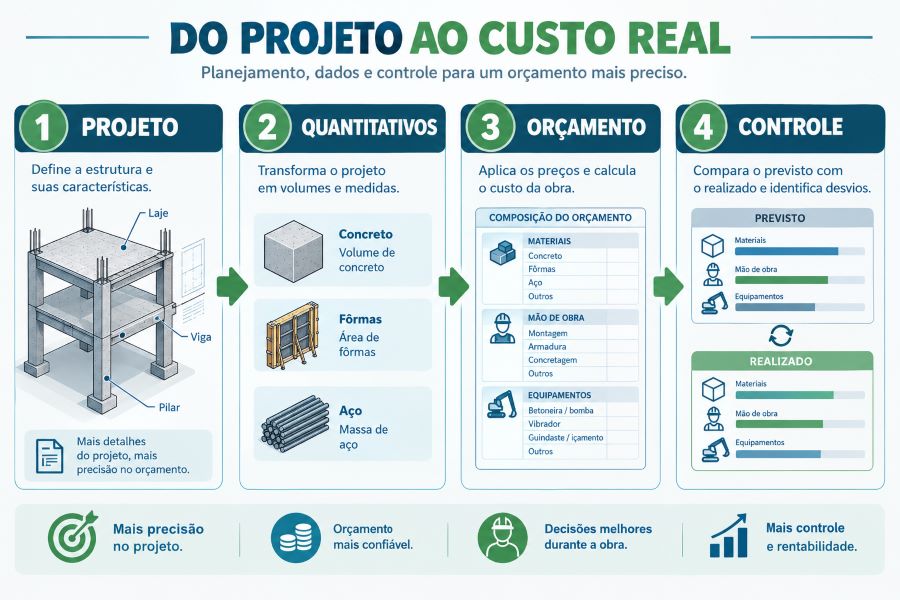

8. Como montar um orçamento confiável para concreto armado

Uma boa estimativa começa com a definição do escopo e o levantamento dos quantitativos a partir dos documentos técnicos disponíveis. Em seguida, cada serviço deve ser associado à composição de custos correspondente, com atenção às unidades de medida, aos coeficientes e aos critérios de medição.

  1. Organize os elementos estruturais: separe pilares, vigas, lajes, escadas, blocos, sapatas e outros elementos relevantes.
  2. Levante os quantitativos: estime volumes de concreto, áreas de fôrmas e massas de aço de acordo com os projetos e critérios definidos.
  3. Defina as composições: identifique os materiais, a mão de obra, os equipamentos e os serviços auxiliares necessários.
  4. Atualize os preços: use referências compatíveis com a localidade, a data-base, o regime de encargos e as condições de fornecimento.
  5. Verifique as inclusões e exclusões: confirme o tratamento de bombeamento, escoramento, ensaios, transporte, perdas e demais itens relevantes.
  6. Analise a execução: avalie produtividade, sequência de concretagem, acesso, logística e reaproveitamento de fôrmas.
  7. Registre as premissas: documente o que foi considerado para que o orçamento possa ser revisado e comparado com os custos realizados.

Quando o orçamento ainda está em fase preliminar, alguns quantitativos podem depender de hipóteses. Essas hipóteses devem ficar explícitas e ser substituídas por informações mais precisas conforme os projetos evoluírem.

9. CalcObras: apoio no levantamento de quantitativos e na estimativa de custos

Para quem trabalha com estruturas de concreto armado, levantar quantitativos de forma organizada é uma etapa importante para transformar o projeto em uma estimativa de custos consistente. O trabalho envolve interpretar elementos, conferir dimensões, calcular quantidades e preparar informações que possam ser utilizadas no orçamento.

O CalcObras é um software para computadores voltado a cálculos e quantitativos da construção civil. Ele pode apoiar o profissional na obtenção de quantidades necessárias à estimativa dos serviços, reduzindo parte do trabalho manual e ajudando a organizar os dados que alimentam o orçamento.

O resultado econômico depende da qualidade das informações de entrada, da conferência dos quantitativos e da composição de custos adotada. O levantamento de quantidades e a precificação são etapas relacionadas, mas diferentes: as quantidades estimadas precisam ser associadas a preços, coeficientes de consumo, mão de obra, equipamentos e condições reais de execução.

Calcule os quantitativos com mais organização

Conheça o CalcObras como ferramenta de apoio aos cálculos e levantamentos quantitativos utilizados no orçamento de serviços da construção civil.

Conhecer o CalcObras

10. Orçamentador: organize os custos e acompanhe o orçamento da obra

Depois de levantar os quantitativos, é necessário transformar as quantidades em custos e consolidar os serviços em um orçamento. Essa etapa exige organizar insumos, composições, preços de referência, encargos e demais premissas que interferem no valor estimado.

O Orçamentador ajuda a estruturar orçamentos de obras com insumos, composições de custos e etapas de serviço. Para estruturas de concreto armado, essa organização facilita a revisão de preços, a análise dos custos por serviço e a comparação entre o valor previsto e os resultados observados durante a execução.

É importante manter coerência entre o quantitativo levantado, a unidade da composição, os coeficientes de consumo e o escopo contratado. Uma diferença de unidade ou uma atividade já incluída em outra composição pode distorcer o resultado, mesmo quando os preços unitários estão corretos.

Leve os quantitativos para o orçamento

Utilize o Orçamentador para organizar insumos, composições e etapas da obra, revisar custos e manter as premissas do orçamento sob controle.

Conhecer o app Orçamentador

11. Como controlar o custo durante a execução

O orçamento inicial é uma estimativa baseada nas informações e condições disponíveis. Durante a obra, o controle deve comparar o previsto com o realizado e investigar as diferenças antes que elas se acumulem.

Para os serviços de concreto armado, vale registrar:

  • quantidades de concreto previstas, recebidas e aplicadas;
  • consumo e aproveitamento do aço, conforme os critérios de controle adotados;
  • horas de equipe e quantidades produzidas em cada atividade;
  • ciclos de montagem, desmontagem e reaproveitamento das fôrmas;
  • custos de equipamentos, bombeamento e operações adicionais;
  • alterações de projeto, retrabalho, perdas e suas causas.

Uma diferença entre orçamento e execução não significa necessariamente desperdício. Ela pode decorrer de alteração de escopo, mudança de preço, condição de campo imprevista ou premissa de produtividade inadequada. Identificar a causa é fundamental para escolher a ação corretiva apropriada.

Conclusão

O custo do concreto armado é resultado da combinação entre materiais, mão de obra, equipamentos, fôrmas, escoramento, logística e produtividade. O volume de concreto e o preço do aço são informações essenciais, mas insuficientes para representar sozinhos o custo da estrutura executada.

Um orçamento consistente depende de quantitativos bem levantados, composições compatíveis com o método executivo, preços atualizados e premissas documentadas. Durante a obra, o acompanhamento das quantidades e da produtividade permite identificar desvios e agir antes que eles comprometam o resultado financeiro.

Com o apoio de ferramentas como o CalcObras para cálculos e quantitativos e do Orçamentador para organizar e revisar os custos, o profissional pode construir uma estimativa mais rastreável e tomar decisões com maior segurança.


Links relacionados

Referências para consulta

  • CAIXA — SINAPI: informações sobre o sistema de referência de custos da construção civil.
  • CalcObras: software de apoio a cálculos e quantitativos da construção civil.
